في جولة موقعية، يشير ممثل المالك إلى تفصيلة ويقول: «هذا الأفضل تعملوه بهذه الطريقة». الكلام منطقي فنيًا، والفرق يبدو بسيطًا، وأنت لا تريد تعطيل العمل بمراسلة. فتنفّذه.
بعد أربعة أشهر تُدرج قيمة العمل في مستخلص. ترد الملاحظة: البند غير وارد في العقد ولا يوجد أمر تغيير معتمد. الشخص الذي طلبه انتقل لمشروع آخر، أو يتذكر الحديث بصيغة مختلفة. الأعمال موجودة في الموقع — لكن حقك فيها لم يعد واضحًا.
أين ينشأ أمر التغيير فعليًا
نادرًا ما يبدأ أمر التغيير بمستند رسمي. يبدأ في جولة، أو مكالمة، أو رسالة سريعة، أو ملاحظة على مخطط. وهذه بالضبط نقطة الخطر: يُنفَّذ العمل بينما لم يدخل أي نظام توثيقي بعد.

تغيير أم توضيح أم إعادة عمل؟
قبل المطالبة، صنّف ما حدث. الثلاثة تبدو متشابهة في الموقع ومختلفة تمامًا في النتيجة المالية:
| النوع | ما هو | من يتحمل التكلفة |
|---|---|---|
| تغيير | عمل خارج نطاق العقد أو مخالف لما تم التعاقد عليه | المالك — عبر أمر تغيير |
| توضيح | تفسير لبند غامض دون زيادة في النطاق | لا أحد — لا أثر مالي |
| إعادة عمل | تصحيح عمل نُفّذ خطأً من المقاول | المقاول |
| تسريع | طلب إنجاز أبكر من البرنامج المعتمد | المالك — إن كان بتوجيه |
الخطأ الشائع أن يطالب المقاول بما هو في حقيقته توضيح، فيفقد مصداقيته في المطالبات الحقيقية. والخطأ الأكبر أن يتحمل صامتًا ما هو تغيير حقيقي.
الدورة السليمة من التوجيه إلى التحصيل
- سجّل التوجيه فور وقوعه: التاريخ، الشخص، الصيغة، ومكانه في الموقع.
- صنّف الحدث: تغيير أم توضيح أم إعادة عمل.
- أرسل إشعارًا كتابيًا يؤكد فهمك للتوجيه ويطلب الاعتماد قبل التنفيذ.
- قدّر الأثر المالي: مواد، عمالة، معدات، إدارة موقع.
- قدّر الأثر الزمني: هل يؤخر المسار الحرج؟ بكم يومًا؟
- احصل على اعتماد مكتوب للسعر والمدة قبل البدء.
- نفّذ، ووثّق التنفيذ بالكميات والصور المؤرخة.
- أدرجه في المستخلص ببند واضح مرتبط برقم أمر التغيير.
حين يُطلب التنفيذ فورًا قبل الاعتماد
هذا الموقف واقعي ومتكرر: العمل عاجل، والتعطيل مكلف، ودورة الاعتماد أبطأ من الحاجة. الرفض المطلق غير عملي ويضر بالعلاقة. الحل وسط:
- نفّذ إن كان التعطيل أكثر ضررًا — لكن أرسل الإشعار الكتابي في اليوم نفسه، قبل بدء التنفيذ إن أمكن.
- اذكر في الإشعار أنك تنفّذ بناءً على التوجيه وأن التسعير والأثر الزمني سيُقدَّمان لاحقًا للاعتماد.
- وثّق حالة العمل قبل التنفيذ وبعده بالصور المؤرخة.
- افصل تكلفة العمل الإضافي في سجلاتك من يومه — لا تخلطها بتكلفة البند الأصلي.
تسعير أمر التغيير
أول سؤال: هل يوجد بند مشابه في جدول الكميات؟ إن وُجد، فالأصل التسعير بأسعار العقد. وإن كان العمل مختلفًا في طبيعته أو ظروف تنفيذه، فالتسعير يكون بأسعار جديدة مبنية على تكلفة فعلية.
انتبه للفخ الشائع: بند مشابه في الوصف ومختلف في ظروف التنفيذ. صبّ خرسانة في منسوب أرضي ليس كصبّها في دور متقدم بكميات صغيرة ووصول صعب. تسعيره بسعر العقد يعني تحمّل الفرق من هامشك.
وحين تسعّر بأسعار جديدة، اعرض التركيب لا الرقم النهائي فقط: مواد، عمالة، معدات، إدارة. العرض المفصّل يُناقَش؛ والرقم المجرد يُرفض.
ملف الإثبات
- سجل التوجيه الأصلي بتاريخه ومصدره.
- الإشعار الكتابي المرسل ورد الجهة إن وُجد.

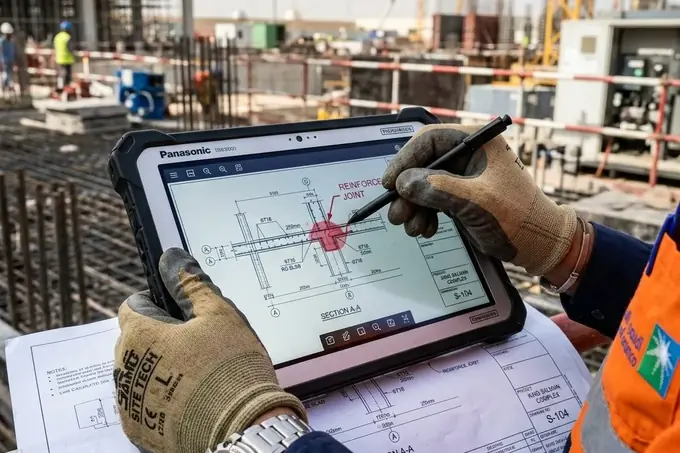

- المخطط أو المواصفة قبل التعديل وبعده.
- صور مؤرخة قبل التنفيذ وأثناءه وبعده.
- حصر الكميات المنفذة موقّعًا إن أمكن.
- تفصيل التسعير ومستندات تكلفة داعمة.
- تحليل الأثر الزمني على البرنامج المعتمد.
- سجل المراسلات المتعلقة بالبند مرتبة زمنيًا.

الأثر الزمني — البند المنسي
أغلب المقاولين يطالبون بالتكلفة وينسون المدة. ثم تُحتسب عليهم غرامة تأخير عن أيام سببها أعمال إضافية طلبها المالك نفسه. الأثر الزمني يُطالب به وقت نشوء التغيير، لا في نهاية المشروع حين يصبح إثبات السببية صعبًا.
كل أمر تغيير يحمل رقمين: كم يكلّف، وكم يؤخّر. من يطالب بالأول فقط يدفع الثاني من جيبه.
أخطاء تُسقط المطالبة
- التنفيذ بناءً على توجيه شفهي دون أي إشعار كتابي.
- تجميع أوامر التغيير للمطالبة بها دفعة واحدة في نهاية المشروع.
- خلط تكلفة العمل الإضافي بتكلفة البند الأصلي في السجلات.
- المطالبة بالتكلفة دون المدة.
- الاعتماد على مراسلة غير رسمية كدليل وحيد.
- قبول تعديل النطاق مقابل وعد بتسوية لاحقة غير محددة.
